• 索 引 号:011336909/2021-41643
  • 文  号:
  • 发布机构: 咸宁市教育局
  • 主题分类:教育
  • 有 效 性:有效
  • 发布日期:2021年12月21日
  • 名  称:咸宁市本级教育项目2021年11月进展情况通报

咸宁市本级教育项目2021年11月进展情况通报

字号: 分享到:

根据《市委办公室市政府办公室关于印发〈咸宁市2021年市本级重点项目建设工作方案〉的通知》(咸办发电〔2021〕18号)和《市人民政府办公室关于印发咸宁市2021年市本级政府投资项目计划的通知》(咸政办发﹝2021﹞12号)文件要求,现将咸宁市教育局和咸安区政府领衔教育项目建设进展情况通报如下:

一、项目基本情况

(一)重点项目 

2021年,市教育局和咸安区政府领衔市本级重点投资项目5个(建设项目4个,开展前期工作项目1个)。其中:4个建设项目计划总投资41200万元,2021年计划完成投资23000万元,1-11月已完成投资15200万元,占年度计划完成投资的66.09%。

(二)政府投资项目 

2021年,市教育局领衔启动政府投资建设项目5个,计划总投资6429万元。2021年度市政府计划安排资金3723.18万元,1-11月已完成投资3310万元,占全年计划投资额的88.9%。

、项目进展情况

(一)重点项目 

1.建设项目

截至20211126日,2个项目已完工,1个项目在建1个项目正在进行项目前期工作各项目实施进度如下:

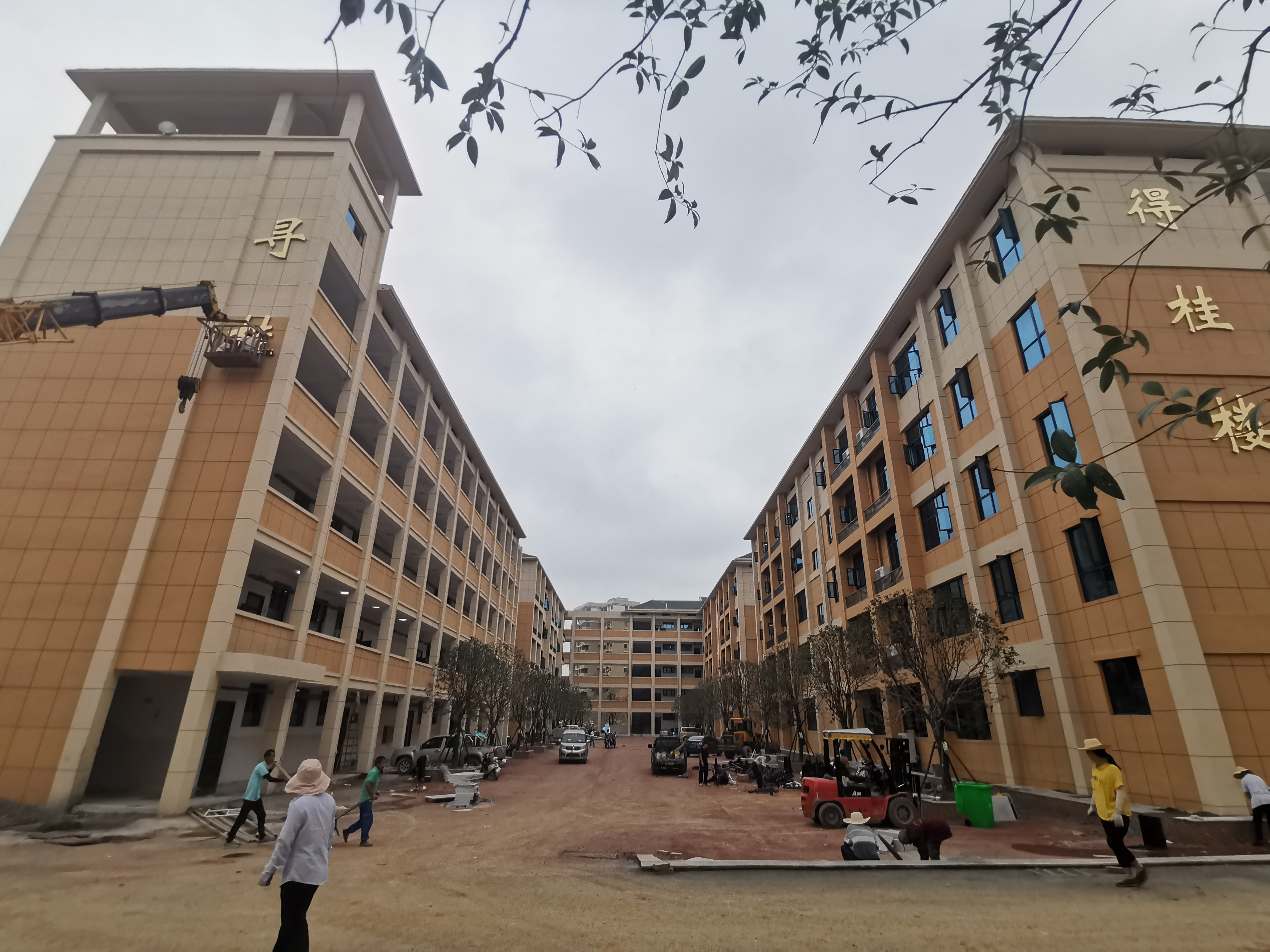

(1)咸宁市银桂学校(咸安区实验学校御景园校区):新建公办中小学校,规划用地面积90亩,建筑面积23759平方米,含新建教学楼5栋(小学3栋,初中2栋)、综合1栋、科技楼1栋、食堂和报告厅1个、标准运动场1个等,计划投资14000万元,办学规模2620人(小学1620人,初中1000人)。截至目前,该项目已完工并投入使用。

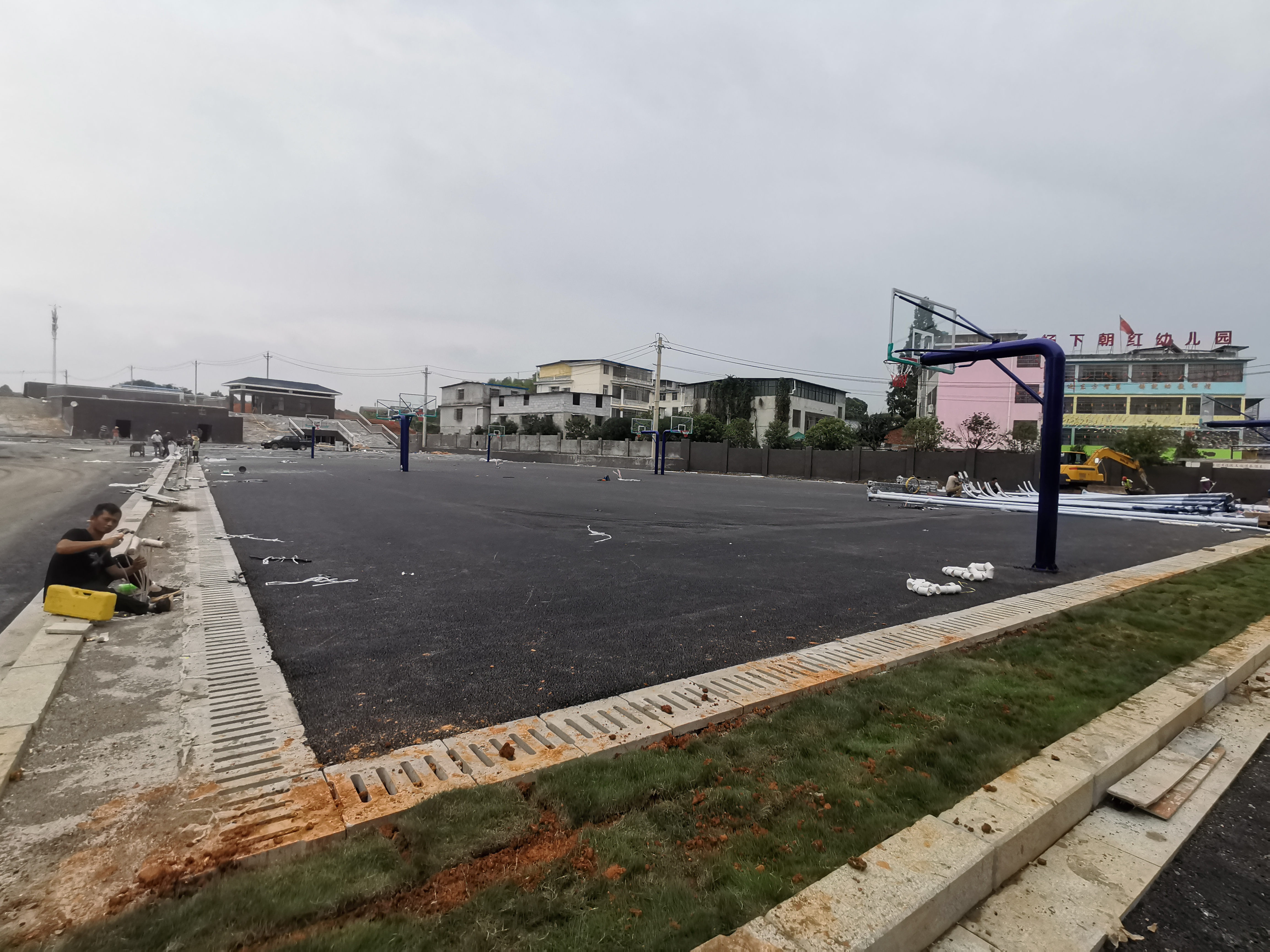

(2)泉都学校(杨下片区学校):规划用地面积61.4亩,建筑面积20991.68平方米,含新建教学楼4栋(小学2栋,初中2栋)、综合楼1栋、实验楼1栋、食堂和报告厅1个,运动场1个等,计划投资14000万元,办学规模2620人(小学1620人,初中1000人)。截至目前,该项目已完工并投入使用。

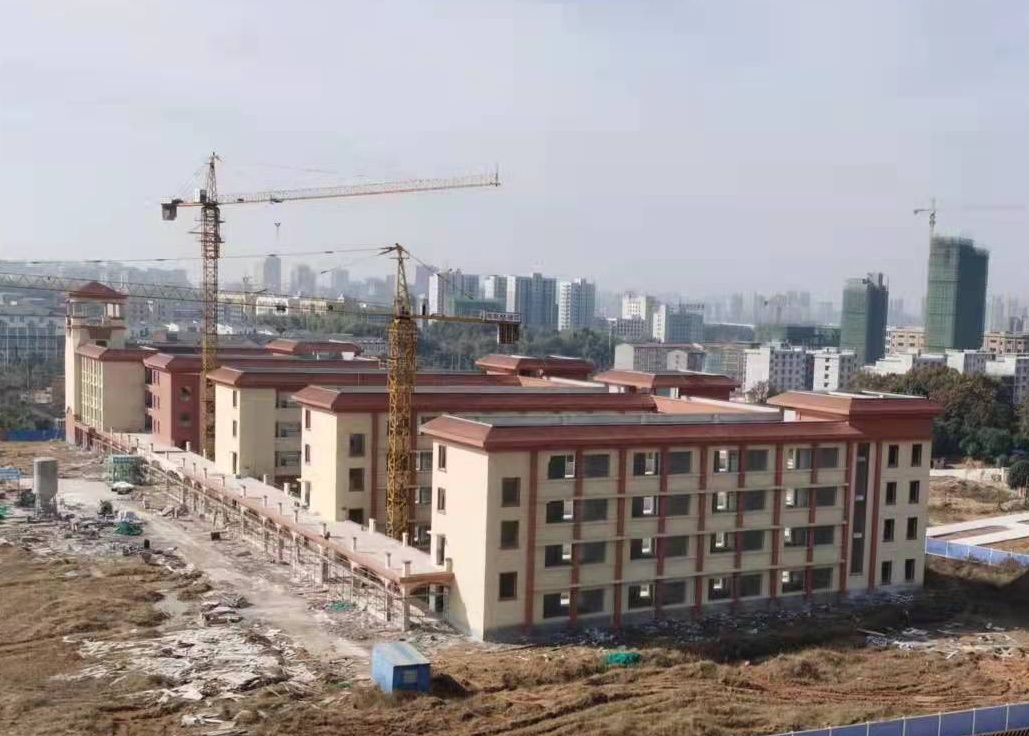

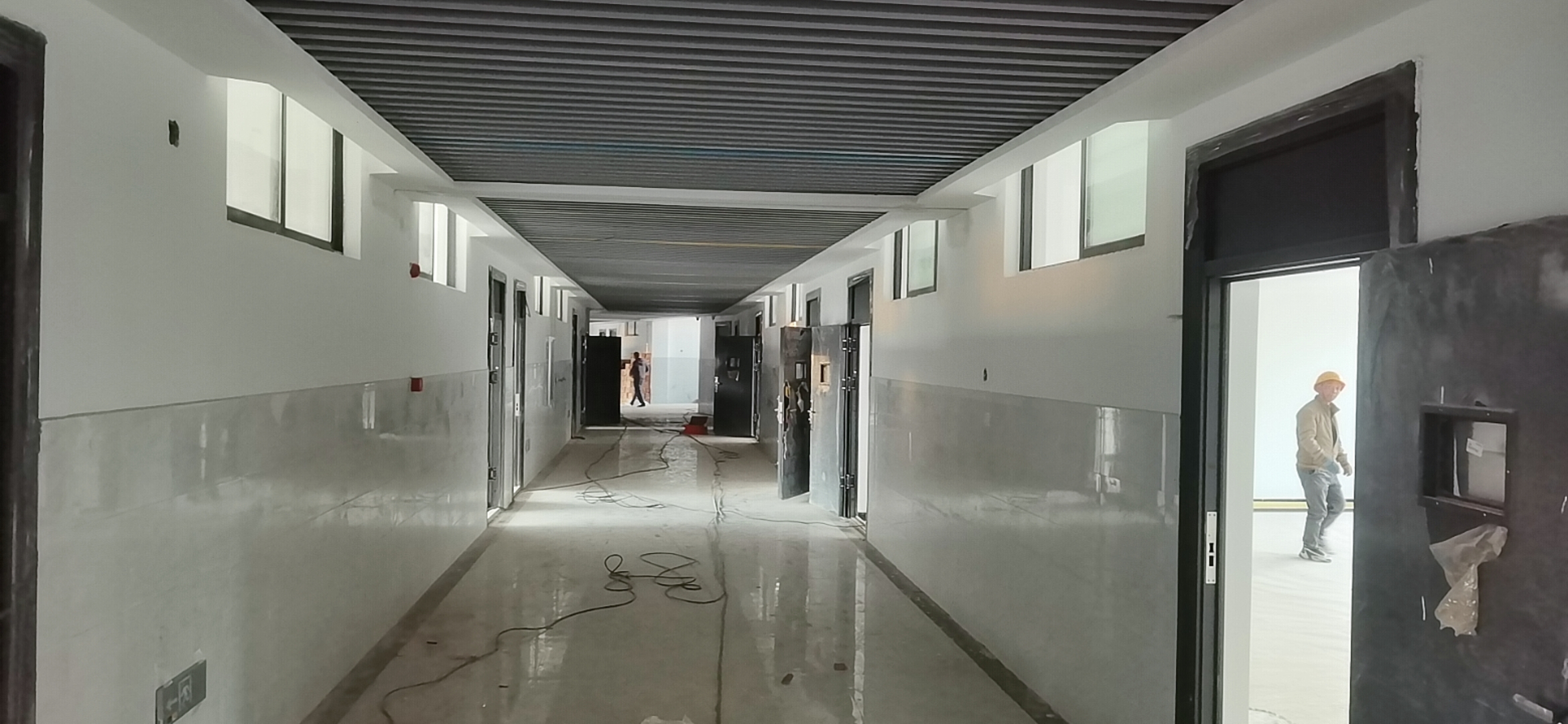

(3)咸宁市第十九小学:在武咸快速通道甘鲁村地块征地55亩,新建“咸宁市第十九小学”,办学规模1500人,办学性质为民建公办,总投资5700万元(区政府投资1700万元,中交集团投资4000万元)。中交投公司投资建成后无偿移交咸安区政府办学。截至目前,该项目已完成投资4200万元,占年度计划完成投资的93.33%,所有单体建筑已基本完工,正在进行校内配套设施建设,计划2021年底完工。

(4)东外环“名泉嘉园”片区学校:该项目征地120亩,由市城发集团无偿提供土地,咸宁市长金置业有限公司出资建设,无偿移交给咸安区政府办学。截至目前,该项目已签订捐建协议,已完成规划方案设计,市城发集团至今未交付净地。

2.开展前期工作项目

(5)咸宁市第一高级中学:征地200亩,建筑3.5万平方米,办学规模3000人。计划总投资30000万元,2021年计划完成投资20000万元。截至目前,该项目正在进行征地拆迁工作,同时正在进行规划设计。

政府投资项目

截至20211126日,2个项目已完工并投入使用,2个项目已开工在建,1个项目正在签订合同,即将开工。各项目实施进度如下:

1. 鄂南高中综合楼及功能教室:总投资4000万元,新建8500㎡综合楼及功能教室、阶梯教室,包括:选课走班教室、学科教室、体音美教室、通用技术教室、学生社团活动室、心理咨询室、生涯规划室、学科竞赛教室、学校演播室;及功能教室设备设施采购。2021年计划投资3723.18万元。截至目前,该项目已完成投资2700万元,占年度计划完成投资的92.37%;已基本完工,正在进行室外附属设施建设,计划2021年底完工。

2. 机关幼儿园消防设施改造对机关幼儿园消防设施进行改造,达到消防验收要求,计划总投资240万元,2021年计划完成投资100万元。截至目前,该项目已完成投资100万元,占年度计划完成投资的100%,已完工并投入使用

3. 鄂南高中标准化考点:拟建75个考场、1个机房、1个语音室,以及标准化考点规定其他设施设备。包括应急指挥系统和建设学校网上巡查系统、无线作弊防控系统、身份认证系统、播音系统、试卷保管室、考点办公室、监控机房和试卷通道等附属设施,计划总投资230万元,2021年计划完成200万元。截至目前,该项目已完成投资200万元,占年度计划完成投资的100%,已完工并投入使用

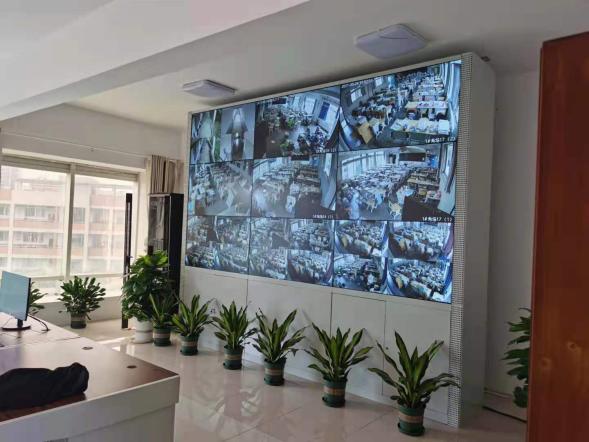

4.咸宁市温泉中学校园安全监控系统及安全设施建设:120亩校园监控全覆盖及监控平台、安全设施建设,计划总投资350万元,2021年计划完成投资200万元。截至目前该项目已完成投资100万元,占年度计划完成投资的50%;监控点布线已完成,正在进行设备安装。

5.鄂南高中普通实验室改造:维修改造现有科技实验楼,面积4900平方米;购置实验室仪器及设备;建设生化废水智能处理系统和实验室管理系统平台等,计划投资1609万元,2021年计划完成投资300万元。截至目前该项目正在签订合同,计划下周进场施工。

三、下一步工作要求

(一)提高政治站位增加教育供给,办好老百姓家门口的学校,办人民满意的教育,是我们不变的初心和使命。项目是经济社会发展的主引擎,项目建设是第一抓手。教育项目要努力克服各方面因素影响,按照目标不变、任务不减、标准不降的原则,自我加压,加快推进。

(二)强化拼抢意识。我们必须争分夺秒、只争朝夕、敢抢敢拼,千方百计抢时间、抢机遇、抢要素,利用晴好天气,加快施工,把进度赶上去。

(三)坚持问题导向。各单位要对项目进行全面“体检”,找准症结、对症下药,对项目建设具体工作进行再研究、再部署、再动员,要多想办法、多加强与相关部门沟通、多借鉴以往项目成功经验、多研究国家政策,补齐要素短板,保障工程建设。      

责任编辑:胡少鹏
附件:
Baidu
map
